Що гальмує ремонт квартири

Скільки триває ремонт, типові причини затримок і як їх уникнути

Замовляючи ремонт, ми мріємо про швидкий темп і ефектний фінал. Але вже за два тижні з’являються новини: "там затримка, тут чекаємо, а це ще не погоджено".

Чому так і скільки ж насправді триває ремонт квартири? У цій статті розбираємося по кроках: порядок робіт, типові причини затримок і прості рішення, які допомагають фінішувати вчасно — або хоча б найближче до запланованого терміну.

Колаж з зображенням кімнати де розпочатий ремонт, візуалізація інтер'єру, приміщення де йде ремонт але немає працівників
Чому ремонт іде повільніше ніж планувалось? І що з цим робити?

Послідовність ремонту квартири: 11 етапів від підготовки до фінішу

"Спочатку дизайн-проект!". "Ні, електрика найважливіше!". "Треба з вікон почати, бо зимно — труби позамерзають". Суперечливі поради. І кожен упевнений у своєму.

Що в ремонті робиться першим має значення. Порядок робіт зменшує помилки і затримки.

  1. Підготовка та огляд (7-14 днів)

    Огляд квартири, заміри, перевірка інженерних вузлів, складання кошторису і підписання договору. Узгоджений старт — це половина перемоги над переробками.

  2. Демонтаж і прибирання (2–7 днів)

    Зняття старих покриттів, демонтаж перегородок, вивезення сміття.

  3. Чорнові інженерні роботи (10–21 днів)

    Проведення/перенесення електрики, каналізації, стояків, розводка опалення. Спочатку чорнові мережі, потім перевірки й випробування.

  4. Монтаж вікон та вхідних дверей (1-3 дні)

    Після демонтажу, але до стяжки і штукатурки. Захищає квартиру від негоди, укоси штукатурять пізніше.

  5. Стяжка підлоги і її висихання (21-28 днів)

    Діапазон враховує як активні роботи, так і технологічні паузи. Стяжка потребує часу для набору міцності. Самовирівнювальні суміші сохнуть швидше.

  6. Штукатурка, вирівнювання стін і шпаклівка (7–21 день)

    Кілька шарів, сушіння, ґрунтування — тут поспіх видно одразу у вигляді тріщин і плям.

  7. Укладання плитки, облицювальні роботи (7–14 днів)

    Залежно від формату плитки використовують різний клей. Після укладання плитки — пауза 2 дні. Потім можна заповнювати шви.

  8. Оздоблення стін (фарбування, шпалери) (3–10 днів)

    Коли волога низька і пил прибраний — фарбування дає найкращий результат. Фінальні лаки, тонкі роботи.

  9. Укладання покриття підлоги (кварцвініл, паркет) (3–8 днів)

    Час монтажу залежить від матеріалу і площі. Наприклад, монтаж паркету за допомогою замкових систем доволі швидкий.

  10. Монтаж міжкімнатних дверей, сантехніка, меблі, техніка, фінішні налаштування (7–14 днів)

    Розетки, сантехніка, вирівнювання меблів, тестування техніки — тільки після всіх мокрих і оздоблювальних робіт. Це вбереже їх від вологи та будівельних сумішей.

  11. Генеральне прибирання і передача (1–3 дні)

    Фінальний етап.

Злагоджена команда виконує частину робіт паралельно (наприклад, плитку в санвузлі — поки сохне стяжка в кімнатах).

Враховуйте технологічні паузи — стяжка й штукатурка.

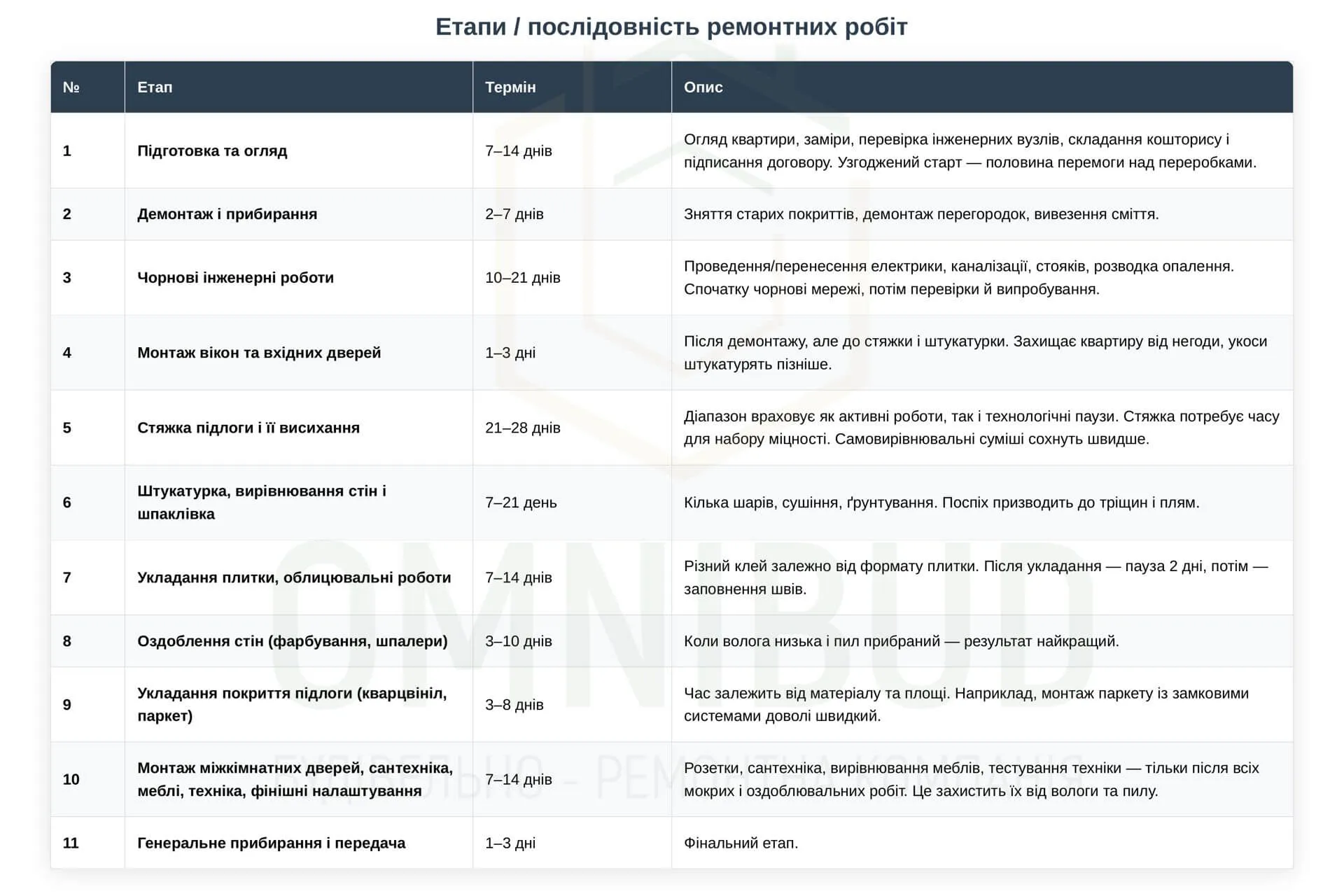

Таблиця послідовності ремонтних робіт із вказаними термінами для кожного етапу

Скільки триває ремонт квартири?

Орієнтири (без форс-мажорів, за наявності чіткого плану й злагодженої команди):

  • Однокімнатна квартира: 4 місяці
  • Трикімнатна квартира: 5–8 місяців
  • Приватний будинок: від 10 місяців (великі інженерні системи, котельні, мансарди додають термін).

Скільки триватиме ремонт залежить від площі, складності інженерії (електрика, водопровід, опалення, вентиляція) і того, скільки в проєкті нестандартних рішень.

Додаткові нюанси:

  • Для косметичного ремонту (оновлення покриттів, фарбування без перенесення інженерії) строки зазвичай менші.
  • Для великого ремонту — перепланування, перенесення або заміна інженерних мереж — додайте приблизно 2 місяці.
Інтер'єр кухні-вітальні, свтлі стіни та стеля, сірі акценти в меблях, вертикальні лінії, різні сценарії освітленння
Ремонт під ключ однокімнатної квартири в ЖК Файна Таун виконано за 4.5 місяці. Спільний проєкт Омнібуд і Asterio Design.

Чому ремонт затягується?

П'ять типових причин, які ми бачимо найчастіше. І прості, проте ефективні рішення.

  1. Забагато відповідальних

    Сантехнік чекає на електрика. Електрик — на креслення від дизайнера. А дизайнер — на рішення замовника. Усі ніби при справі, але проєкт стоїть.

    Ремонт — це десятки людей і сотні рішень, і слабка комунікація = довший процес.

    Рішення: обирайте одного відповідального — підрядника або дизайнера з авторським наглядом. Усі питання до нього. Це пришвидшує процес і зменшує кількість помилок.

  2. Масштаб має значення

    Швидкість ремонту — це не метри в день. Однокімнатну квартиру оновити легше. Трикімнатна квартира чи приватний будинок — інший рівень складності.

    Рішення: плануйте строки під ваш масштаб. Визначте ключові дедлайни й додайте буфер.

  3. Сезонність і технологічні паузи

    Погода і технології диктують умови і режим. Взимку штукатурка й фарба сохнуть повільніше. Для набору міцності стяжка потребує часу.

    Рішення: передбачайте технологічні паузи в графіку, застосовуйте правильні матеріали під сезон і не квапте процес там де це може зашкодити.

  4. Затримка постачання матеріалів

    Стільниця з каменю, нестандартні двері, кухонні меблі — все потребує часу. Виробництво і постачання займають тижні.

    Рішення: складіть план закупівель ще до старту ремонту. Матеріали з довгим терміном постачання замовляйте заздалегідь і прив'язуйте до графіка робіт.

  5. Роботи без проєкту

    «Давайте почнемо зі стяжки, її в будь-якому разі доведеться робити».

    Знайоме? Або: «дизайнер щось підкине по ходу, а ми паралельно почнемо». Швидкий старт, а потім робота буксує — чекають на узгодження, переробляють проводку, змінюють плитку, переносять стіни.

    Рішення: починайте ремонт, коли є погоджений план, кошторис і логіка робіт. Є логіка — менше пауз, змін, переробок і головного болю.

Приклад із практики: 135 м² — «під ключ» за 5 місяців від чорнових робіт до встановлення техніки. Це реально.

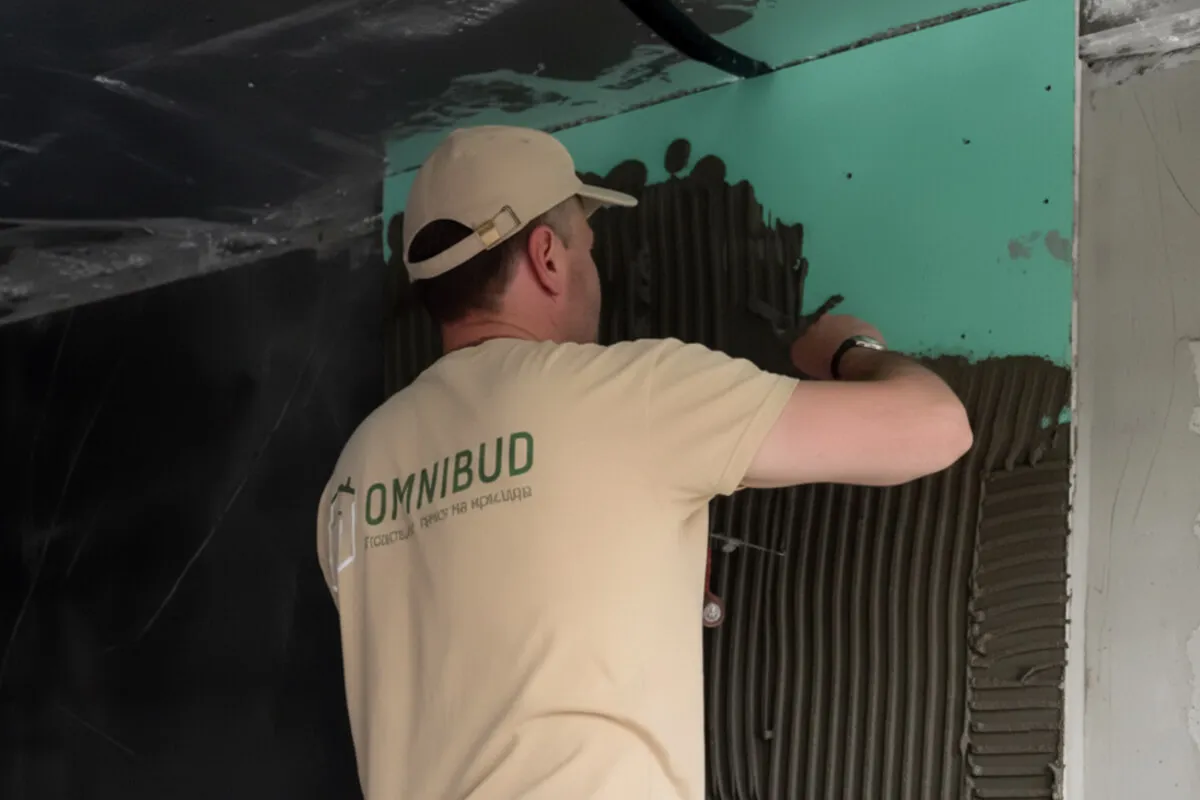

Процес укладання плитки, майстер шпателем наносить клейову суміш на гіпсокартонну стіну
Строки ремонту під контролем коли є погоджений проєкт, один відповідальний, матеріали замовлені наперед і розумний графік.

Як уникнути затримок — чекліст і практичні поради

Ремонт гальмують розмитий план і слабка координація. Терміни стають прогнозованими коли проєкт не змінюють у процесі, є один відповідальний і графік враховує технологічні паузи.

Більшість причин затримок можна передбачити ще на етапі планування. Тримайте строки під контролем із цим чеклістом:

  • Погоджений проєкт і кошторис. Ремонт має бути не на словах. Роботи, матеріали та ціни зафіксовані документально.
  • Один відповідальний. Визначте, хто (підрядник, дизайнер) координуватиме всі процеси.
  • Складений план закупівель. Матеріали з довгим терміном постачання (4+ тижні) замовлені та оплачені до старту ремонту.
  • Реалістичний графік. До запланованого терміну додано 10–20% часу на непередбачені обставини.
  • Врахування сезонності. "Мокрі" процеси (стяжка, штукатурка) краще планувати на травень-вересень. Або коригуйте терміни.
  • Регулярна звітність. Узгоджено щотижневі короткі звіти від підрядника з обов'язковою фотофіксацією прогресу.
  • Фіксація змін. Будь-які відхилення від початкового проєкту та нові рішення приймаються письмово. Оцінюється як це вплине на терміни і бюджет.
  • Контроль бюджету. Поряд з контролем термінів ведеться порівняльна поетапна звітність витрат.

Що запитати у підрядника

  • Хто контролюватиме роботи на об'єкті і звітуватиме?
  • Який реалістичний графік ви пропонуєте і який запас часу (буфер) закладено у ньому?
  • Які ключові етапи (наприклад, поставка матеріалів, стяжка, штукатурка) найбільше впливають на загальний термін?
  • Які матеріали з нашого списку потребують найбільшого часу на замовлення і який для них дедлайн?
  • Чи можете показати приклади з останніх об'єктів із зазначенням запланованих та фактичних термінів виконання?

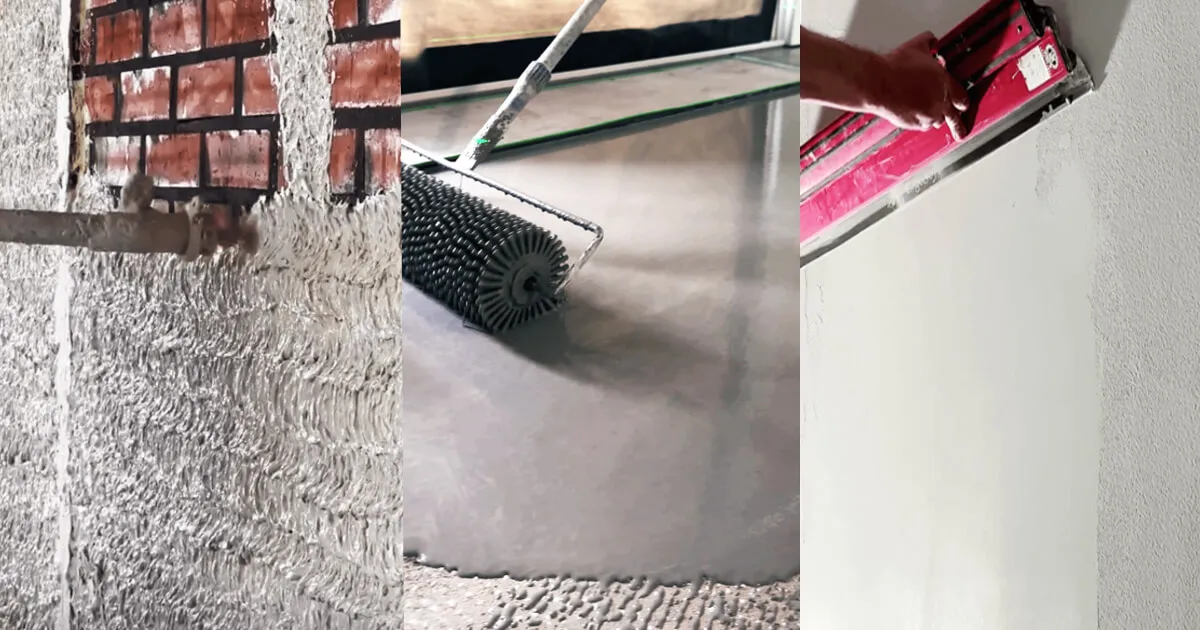

Колаж: штукатурення стіни, стяжка підлоги самовирівнювальною сумішшю, шпаклювання стіни широким шпателем
Правильна послідовність робіт суттєво впливає на якість і швидкість ремонту. Частина робіт виконується паралельно.

Пауза в ремонті: як відрізнити технологічний процес від простою?

Коли замовник бачить на об'єкті лише одного майстра, його занепокоєння логічне. Чому роботи зупинились: це технологія чи щось йде не так?

Розбираємося, де норма, а де ні.

Нормальний технологічний процес

  • Пауза необхідна за технологічними процесами. Між шарами штукатурки — 1-3 дні; після укладання плитки — 2-7 днів спокою. Швидкість може зашкодити якості.
  • Робота за графіком — етап завершено, наступні майстри вийдуть за погодженим планом.
  • Узгодження змін — у проєкт внесли правки і треба узгодити терміни чи бюджет.
  • Зовнішні причини — відсутність води, електрики чи затримка матеріалів.

Ознаки, що ремонт затягується

  • Роботи зупиняються на невизначений термін, без видимих причин і пояснень.
  • Графік систематично зсувається без попередження і коригування дати завершення.
  • Майстри з’являються рідко або взагалі зникають на тиждень і більше.
  • Немає фотозвітів прогресу, а на конкретні питання відповідають неохоче.
  • Несподівані проблеми, які мали бути вирішені на етапі проєкту чи замовлення матеріалів.

Якщо на письмові питання про причин зупинки і терміни відновлення робіт немає чіткої відповіді — це привід поговорити з керівником компанії.

Прозора комунікація — головний маркер

Виконроб може чітко назвати причину "тиші" і скільки це триватиме. Він контролює активність на об'єкті і може пояснити поточний стан.

Навіть якщо активних ремонтних робіт немає, можуть йти "тихі" процеси: закупівля матеріалів або виготовлення меблів за замірами.

Часті питання

Скільки насправді триває ремонт квартири, чому виникають затримки і як їх уникнути? Відповідаємо на те, що хвилює найчастіше.

  • Скільки триває ремонт однокімнатної квартири?

    Зазвичай ремонт однокімнатної квартири триває 4 місяці. Це повний цикл робіт за проєктом та узгодженим графіком. Без складних інженерних та дизайнерських рішень.

  • Чи реально закінчити ремонт за 3 місяці?

    Так, для косметичного ремонту або невеликої квартири це реально. Повний ремонт із нуля зазвичай займає більше часу — від 4 місяців.

    Якщо почати без проєкту, строки майже завжди збільшуються.

  • Чи впливає сезон на строки ремонту?

    Так. Взимку все сохне довше. Влітку роботи проходять швидше, але можливі затримки через завантаженість бригад.

  • Що перше робиться під час ремонту?

    Спочатку робиться огляд і підготовка: заміри, демонтаж, перевірка інженерних мереж. Далі — чорнові інженерні роботи і решта робіт за етапами.

  • Як скоротити строки ремонту без втрати якості?

    Щоб скоротити строки, потрібні:

    Погоджений проєкт — мінімум змін проєкту в процесі ремонту. Часті зміни завжди створюють затримку.

    Єдиний координатор — одна людина відповідає за всі процеси. Розмита відповідальність між дизайнером, підрядником і бригадами призводить до простоїв.

    Паралельні процеси — виконання робіт у різних зонах одночасно (наприклад, плитка в санвузлі, поки сохне стяжка в кімнатах). Це економить до 20% часу.

    Заздалегідь замовлені матеріали — особливо ті, що йдуть 4+ тижні (натуральний камінь, двері, меблі).

    Реалістичний графік — розумний план має враховувати технологічні паузи і мати буфер (~10%) на непередбачуване.

  • Коли можна ходити по свіжеукладеній плитці?

    Час первинного зчеплення – 24 години. Обережно ходити вже можна. Проводити повноцінні роботи, встановлювати важкі меблі, сверлити отвори, укладати інші види покриттів – не раніше ніж через 7 днів. Включати теплу підлогу – через 28 днів.

  • Скільки днів сохне стяжка?

    Піщано-цементна (мокра) стяжка сохне близько 21 дня до повної міцності. Самовирівнювальна суміш потребує менше часу: укладати паркет можна через 7 днів, а плитку — 3 дні. Час залежить від товщини, суміші та температури. Теплу підлогу можна випробувати не раніше ніж через 28 днів.

    Детальніше дивіться на сторінці — Все про стяжку підлоги
